Spis treści
- Zanim cokolwiek kupisz – audyt gotowości
- Faza eksploracji (discovery) – znajdź właściwy scenariusz użycia
- Trzy strategie technologiczne – budować, kupować czy integrować?
- PoC i pilotaż – dwie fazy, które większość firm myli
- Mapa drogowa na 8 miesięcy – faza po fazie
- Jak liczyć zwrot z inwestycji w AI?
- Regulacje, których nie możesz zignorować
- Decyzja: zewnętrzny consulting czy własny zespół?
Według badań McKinsey z 2025 roku już 88% firm korzysta z AI w co najmniej jednym obszarze, ale mniej niż jedna piąta mierzy rzeczywiste efekty tych działań. Aż 42% organizacji porzuciło większość inicjatyw AI właśnie dlatego, że nie miały procesu – kupiły tylko narzędzia. Porażka nie jest wpisana w technologię, lecz wynika z braku struktury. Ta mapa drogowa pokazuje pięć faz, które przeprowadzą Cię od „nie wiem, od czego zacząć” do działającego systemu. Niezależnie od tego, czy prowadzisz 50-osobową firmę produkcyjną, czy 500-osobowy dział marketingu.
Zanim cokolwiek kupisz – audyt gotowości
Najczęstszy błąd to zakup narzędzia AI, zanim firma dowie się, czy jej dane, procesy i ludzie są na to gotowi. Efekt? Projekt utyka po dwóch miesiącach. Nagle okazuje się, że historyczne dane leżą w arkuszu Excel, którego nikt nie aktualizował od roku.
Przed zaangażowaniem budżetu przeprowadź audyt pięciu warstw.
- Dane – czy wiesz, gdzie fizycznie znajdują się informacje dotyczące tego procesu? Algorytmy uczenia maszynowego potrzebują czystych, spójnych zbiorów o horyzoncie minimum 12 miesięcy. Rozproszenie w silosach informacyjnych lub brak regularnych aktualizacji uniemożliwia trenowanie jakiegokolwiek modelu predykcyjnego.
- Dojrzałość procesów – czy proces, który chcesz zautomatyzować, ma jednoznaczne wejście i mierzalne wyjście? AI nie naprawia chaosu operacyjnego, tylko wzmacnia to, co już działa.
- Infrastruktura IT – jaka jest polityka transferu danych poza sieć lokalną? Jeśli planujesz wdrożenia lokalne (on-premises), sprawdź parametry obliczeniowe serwerów.
- Kompetencje i zarządzanie zmianą – czy masz osobę, która potrafi przełożyć mechanikę modelu na język biznesowy? Brak takiego „tłumacza AI” to jedna z najczęstszych przyczyn odrzucenia technologii przez zespół.
- Zgodność z przepisami – czy system będzie przetwarzał dane osobowe? Jeśli tak, zaangażuj inspektora ochrony danych (IOD) już teraz, a nie po uruchomieniu.
Wynik audytu to nie ocena, lecz mapa. Każda słaba warstwa wskazuje konkretne działanie naprawcze, które musisz zakończyć przed przejściem do fazy eksploracji.
Faza eksploracji (discovery) – znajdź właściwy scenariusz użycia
Najsłabszy punkt wielu projektów AI to zły punkt startowy. Bywa zbyt ambitny (pełna automatyzacja obsługi klienta w trzy miesiące) albo zbyt ogólny (chcemy „być bardziej AI”). Faza eksploracji trwa zazwyczaj od 2 do 6 tygodni i ma jeden cel: wybrać jeden konkretny proces, dla którego zdefiniujesz mierzalny cel.
Mapowanie stanu obecnego (As-Is)
Zacznij od rozpisania wybranego procesu krok po kroku. Notuj, co go inicjuje, które działy biorą w nim udział oraz jakie systemy (ERP, CRM) są w nim wykorzystywane. Zaznacz, gdzie pojawiają się opóźnienia lub praca ręczna. Szukaj miejsc, w których pracownicy mówią „to zależy” – tam kryją się zadania oparte na zbyt subiektywnej ocenie dla AI, więc wdrożenie nie przyniesie pożądanego efektu.
Kryteria doboru pierwszego projektu
Najlepsze pierwsze projekty AI mają kilka wspólnych cech:
- Powtarzalność – ten sam typ zadania powtarza się kilkadziesiąt razy dziennie lub tygodniowo.
- Duży wolumen dokumentów lub danych wejściowych – klasyfikacja faktur, kierowanie zgłoszeń, analiza rozmów handlowych.
- Jasna metryka sukcesu – czas obsługi zgłoszenia, procent błędów, liczba reklamacji. Coś, co zmierzysz przed i po wdrożeniu.
- Integracja z istniejącymi systemami – preferuj procesy, w których dane są już w CRM lub ERP, bo minimalizujesz w ten sposób ryzyko techniczne.
Rezultat tej fazy to karta projektu MVP ze zdefiniowanymi wskaźnikami KPI – zarówno wiodącymi (np. dokładność klasyfikacji przez model), jak i wynikowymi (np. redukcja czasu cyklu procesowego).

Trzy strategie technologiczne – budować, kupować czy integrować?
Zanim zaczniesz PoC (Proof of Concept, czyli dowód słuszności koncepcji), odpowiedz na jedno pytanie: czy ten proces stanowi „sekretną recepturę” Twojej firmy? Odpowiedź determinuje strategię.
Poniższa tabela porządkuje trzy podejścia według kluczowych parametrów:
| Parametr | Budowa własna (Build) | Zakup gotowego SaaS (Buy) | Integracja w istniejącym systemie (Embed) |
|---|---|---|---|
| Kontrola nad danymi | Pełna | Ograniczona – dane w chmurze dostawcy | Brak – zależność od polityki dostawcy |
| Czas uruchomienia | Długi (pełen cykl projektowy) | Średni (integracja API, czyszczenie danych) | Natychmiastowy (aktywacja w panelu) |
| Koszty długoterminowe | Wysokie nakłady początkowe, niskie koszty zmienne | Rosnące koszty subskrypcji, ryzyko uzależnienia od dostawcy (vendor lock-in) | Doliczane do licencji stanowiskowej |
| Kiedy stosować | Proces unikatowy, przewaga konkurencyjna | Standardowy proces (HR, finanse, obsługa) | Szybkie testy, brak zasobów IT |
Modele subskrypcyjne SaaS mają ukryty koszt, który widać dopiero po dwóch latach. Marże dostawców AI SaaS są pod presją ze względu na koszty wnioskowania (inferencji) modeli. Te wydatki systematycznie przenoszą na klientów. Zanim podpiszesz kontrakt na 3 lata, przelicz scenariusz przy 30-procentowym wzroście ceny subskrypcji.
Trzecia ścieżka to platformy PaaS (Platform-as-a-Service), takie jak Microsoft Power Platform. Pozwalają tworzyć własne rozszerzenia z gotowych komponentów bez ryzyka długu technologicznego. To często najlepsza opcja dla firm z istniejącym środowiskiem Microsoft lub Salesforce.
PoC i pilotaż – dwie fazy, które większość firm myli
To jeden z najkosztowniejszych błędów w projektach AI: traktowanie PoC i pilotażu jak dwóch nazw tej samej rzeczy. Tymczasem to odrębne fazy o zupełnie różnych celach.
PoC (Proof of Concept) trwa od 4 do 8 tygodni i ma jedno zadanie: sprawdzić, czy algorytm technicznie działa na Twoich danych. Przeprowadzasz go w odizolowanym środowisku testowym, z niskim budżetem. Wynik jest zero-jedynkowy. Algorytm osiąga minimalną akceptowalną dokładność (np. 90% dla klasyfikacji anomalii) albo nie. PoC nie dostarcza danych biznesowych, a jedynie potwierdza lub obala hipotezę techniczną.
Pilotaż to zupełnie inna historia. Trwa od 3 do 6 miesięcy, angażuje rzeczywistych użytkowników końcowych i mierzy, jak technologia integruje się z codzienną pracą. Dopiero pilotaż dostarcza twardych danych do uzasadnienia biznesowego (business case). Pokazuje rzeczywiste oszczędności czasu, redukcję błędów i zmianę wskaźników KPI.
Sukces projektu AI zależy od proporcji 10-20-70. Tylko 10% zależy od technologii, 20% od architektury danych, a aż 70% od przygotowania ludzi i przebudowy procesów operacyjnych.

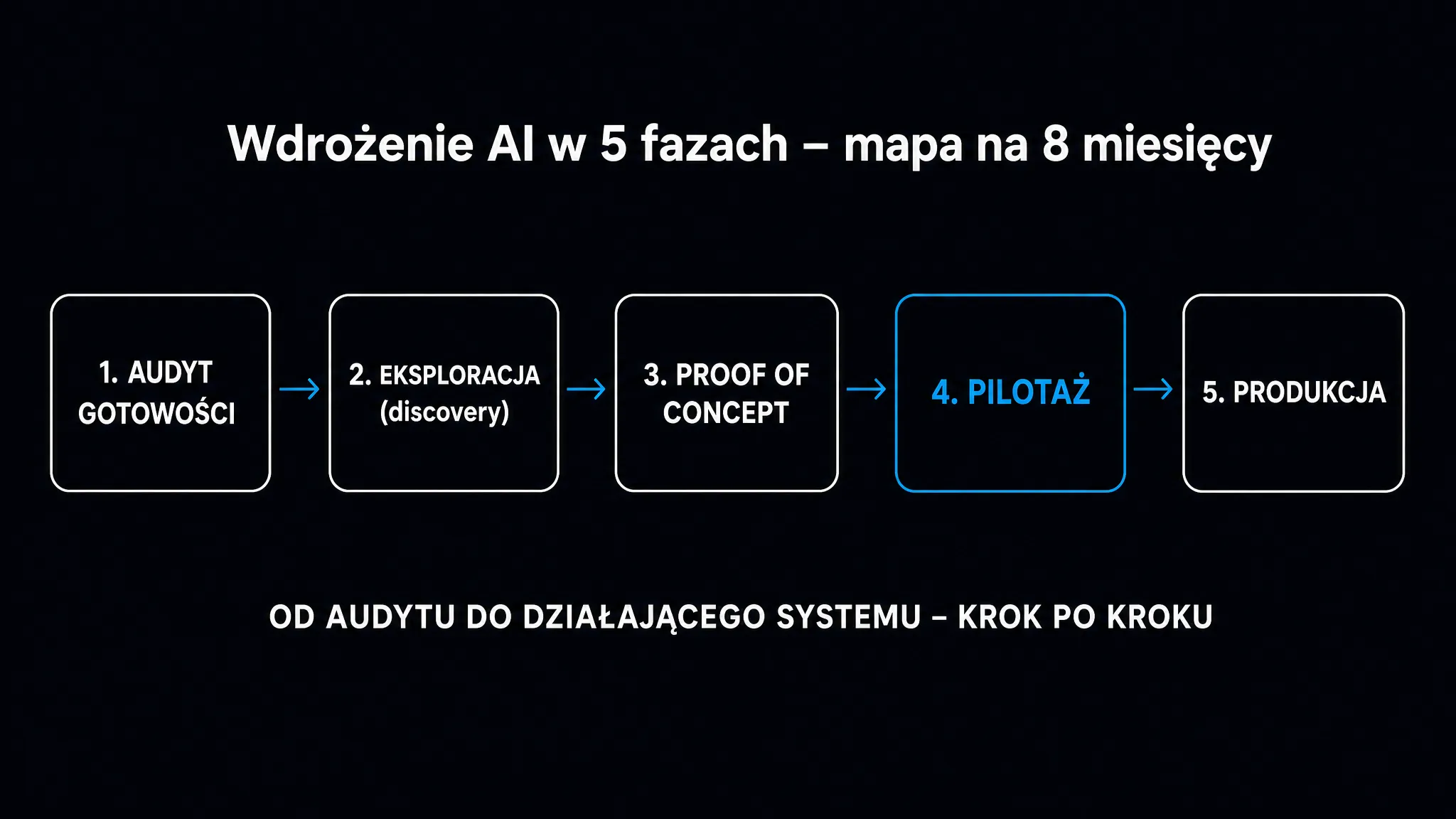

Mapa drogowa na 8 miesięcy – faza po fazie
Poniżej pełna sekwencja, której możesz użyć jako szablonu. Każda faza ma konkretny rezultat (produkt końcowy) – jeśli go nie ma, nie przechodzisz dalej.
Faza 1 – Diagnostyka i edukacja (miesiąc 1)
Przeprowadź audyt pięciu warstw gotowości opisanych wyżej. Równolegle uruchom program szkoleń z zakresu kompetencji AI (AI Literacy) dla pracowników. To nie jest opcja, lecz wymóg prawny wynikający z art. 4 unijnego rozporządzenia AI Act (Rozporządzenie UE 2024/1689), które weszło w życie 1 sierpnia 2024 roku. Obowiązek szkoleń dotyczący ogółu pracowników obowiązuje od 2 lutego 2025 roku.
Rezultat: Raport wskaźnika gotowości na AI (AI Readiness Score), plan szkoleń, powołanie interdyscyplinarnego komitetu sterującego.
Faza 2 – Eksploracja i selekcja scenariusza użycia (miesiąc 2)
Mapuj procesy, wytypuj kandydatów i oceń każdego według czterech kryteriów: efekt biznesowy, złożoność integracji, jakość danych oraz ryzyko operacyjne. Sklasyfikuj wybrany scenariusz użycia zgodnie z kategoriami ryzyka AI Act. Wyklucz praktyki zakazane, a następnie wstępnie określ wymagania dla systemów wysokiego lub ograniczonego ryzyka.
Rezultat: Karta projektu MVP z KPI i wstępnym uzasadnieniem biznesowym (ROI).
Faza 3 – Wybór strategii i PoC (miesiące 3–4)
Podejmij decyzję Buduj/Kup/Zintegruj na bazie analizy całkowitego kosztu posiadania (TCO) i unikalności procesu. Uruchom eksperymentalny model w kontrolowanym środowisku na danych rzeczywistych. Wdróż procedury maskowania danych wrażliwych przesyłanych do zewnętrznych API.
Rezultat: Raport techniczny zamknięcia PoC – decyzja o kontynuacji lub odrzuceniu (GO/NO-GO).
Faza 4 – Pilotaż i wdrożenie ładu danych (miesiące 5–7)
Zintegruj model z CRM/ERP przez API lub platformę PaaS. Udostępnij narzędzie grupie testowej i monitoruj adopcję. Wdróż mechanizmy ładu danych dla AI (AI Data Governance): śledzenie pochodzenia danych (data lineage), audyt jakości, kontrola dostępu. Dla systemów ograniczonego ryzyka (chatboty, generatory treści) uruchom wymagane obowiązki informacyjne wobec użytkowników.
Rezultat: Zweryfikowany model ROI z rzeczywistymi danymi i zatwierdzona polityka ładu danych.
Faza 5 – Skalowanie w środowisku produkcyjnym (miesiąc 8+)
Przejście na pełną skalę produkcyjną oznacza automatyzację douczania modeli (MLOps) i ciągłą optymalizację kosztów infrastruktury. Systemy wysokiego ryzyka (np. AI w rekrutacji, ocenie zdolności kredytowej) muszą spełnić pełne wymogi AI Act przed 2 grudnia 2027 roku (termin przesunięty z sierpnia 2026 przez Digital Omnibus z maja 2026). Obejmuje to nadzór człowieka, dokumentację techniczną i rejestrację w unijnej bazie danych. Kary za naruszenia wymogów dla systemów wysokiego ryzyka sięgają 15 mln euro lub 3% globalnego rocznego obrotu (wyższe kary, rzędu 35 mln euro lub 7%, dotyczą wprost praktyk zakazanych).
Rezultat: Stabilny ekosystem AI generujący mierzalny wpływ na rachunek zysków i strat (P&L) przy zerowym poziomie naruszeń regulacyjnych.
Jak liczyć zwrot z inwestycji w AI?
Większość projektów AI nie upada dlatego, że technologia zawodzi. Upada, bo nikt nie zmierzył, co właściwie miało działać. Zanim uruchomisz pilotaż, zmapuj dwa zestawy liczb.
Po stronie kosztów (CAPEX + OPEX) uwzględnij:
- Koszty jednorazowe – audyt gotowości, tworzenie modelu lub licencja, integracja API/ERP, szkolenia.
- Koszty bieżące – infrastruktura chmurowa, licencje, monitoring, wsparcie techniczne, douczanie modeli.
Po stronie korzyści przelicz wszystko na konkretne pozycje rachunku zysków i strat. Nie pisz „zaoszczędzimy czas”. Pokaż konkret: „redukcja o 2 etaty (FTE) w dziale obsługi przez automatyzację klasyfikacji zgłoszeń = 180 tys. zł rocznie”. Dla produkcji: zmniejszenie odsetka odrzutów o 1,5 punktu procentowego przy wolumenie 10 000 sztuk miesięcznie. To są liczby, które zarząd potrafi ocenić.
Jeśli chcesz sprawdzić, czy Twoja marka pojawia się w odpowiedziach AI, zanim zainwestujesz w content marketing oparty na AI, darmowe narzędzie Widoczność marki w AI odpyta cztery silniki AI. Pokaże Ci Twój obecny udział głosu (Share of Voice) na tle kategorii.
Nie zaczynaj od dużego projektu. Zacznij od jednego procesu, jednej grupy użytkowników i jednej mierzalnej metryki. Sukces pierwszego wdrożenia to jedyny dowód, który przekona organizację do kolejnego kroku. Żadne teoretyczne uzasadnienie biznesowe tego nie zastąpi.
Regulacje, których nie możesz zignorować
AI Act to nie tylko kary za naruszenia. To także ramy prawne, które wymuszają dobry projekt od samego początku. Klasyfikacja ryzyka jest prosta:
- Ryzyko nieakceptowalne – systemy zakazane bezwzględnie (social scoring, biometryczna klasyfikacja osób w przestrzeni publicznej). Zakaz obowiązuje od 2 lutego 2025 roku.
- Wysokie ryzyko – AI w rekrutacji, medycynie, infrastrukturze krytycznej, edukacji, ocenie zdolności kredytowej. Pełne obowiązki compliance przesunięte do 2 grudnia 2027 roku (Digital Omnibus, maj 2026).
- Ryzyko ograniczone – chatboty, generatory treści, systemy rekomendacji. Obowiązek informacyjny: użytkownik musi wiedzieć, że rozmawia z maszyną.
- Ryzyko minimalne – filtry spamu, proste automatyzacje. Brak dodatkowych obostrzeń.
Polska przygotowuje przepisy wdrażające AI Act za pośrednictwem Ministerstwa Cyfryzacji. W toku konsultacji 110 podmiotów zgłosiło ponad 2000 uwag. Rynek oczekuje powołania niezależnej Komisji Rozwoju i Bezpieczeństwa Sztucznej Inteligencji jako głównego organu kontrolnego. Śledzenie tego procesu jest kluczowe, jeśli budujesz systemy w kategorii wysokiego ryzyka.
Jeśli budujesz lub optymalizujesz content marketing z elementami AI, warto równolegle zadbać o widoczność marki w odpowiedziach modeli językowych (LLM). Szczegółową metodologię opisuje przewodnik po pozycjonowaniu w AI (AIO). To naturalne rozszerzenie każdej strategii biznesowej.
Decyzja: zewnętrzny consulting czy własny zespół?
To pytanie pojawia się na każdym etapie. Odpowiedź zależy od jednego parametru: czy masz w firmie osobę łączącą wiedzę o mechanice modeli matematycznych z realnymi celami biznesowymi?
Na polskim rynku ta rola nazywa się „tłumaczem AI” (AI translator) i należy do rzadkości. Data Scientist na poziomie Junior zarabia 11 000–13 000 zł brutto, a Senior – 23 000–27 000 zł brutto. Jeśli ta rola nie jest Twoją podstawową działalnością (core business), zatrudnianie własnego zespołu na pierwszą fazę wdrożenia jest zazwyczaj droższe niż skorzystanie z zewnętrznego consultingu na czas PoC i pilotażu.
Własny zespół wewnętrzny ma sens od momentu skalowania w środowisku produkcyjnym, gdy system wymaga ciągłego douczania, monitoringu i integracji z codziennymi operacjami. MLOps Engineer odpowiada za automatyzację procesów wdrażania modeli, wersjonowanie i optymalizację kosztów infrastruktury obliczeniowej. To rola, która zwraca się wtedy, gdy masz co najmniej dwa działające systemy AI na produkcji.
Strategię i zwrot z inwestycji w AI dla firmy omawia szczegółowo artykuł o ROI z AI. Warto przeczytać go przed rozmową z zarządem o budżecie. Jeśli na Twojej liście jest też zgodność z regulacjami RODO i AI Act w ramach jednego procesu, sprawdź osobny artykuł o AI Act i RODO.
Wdrożenie AI w firmie to projekt organizacyjny z komponentem technologicznym, a nie odwrotnie. Zacznij od procesu, a nie od narzędzia. Skup się na jednej warstwie, zamiast transformować cały dział. Zmierz efekt, zanim pójdziesz dalej. Wszystko inne to tylko szczegóły.
